Comment installer un tissu tendu : guide complet étape par étape

Comment installer un tissu tendu : la réponse directe

Installation de tissus tendus, en particulier Tissu extensible en PVC — nécessite une séquence structurée : préparation du site, montage du cadre, déroulement et positionnement de la toile, tension des bords et ancrage final. Le processus ne consiste pas simplement à serrer le matériau ; cela implique une répartition calculée de la tension pour éviter la déformation, l'affaissement ou une défaillance prématurée. Lorsqu’elle est réalisée correctement, une structure en tissu tendu en PVC correctement installée peut durer 15 à 25 ans avec un minimum d'entretien.

Que vous installiez une voile d'ombrage sur une cour commerciale, un auvent tendu pour un lieu événementiel extérieur ou un grand toit à membrane architecturale, les principes d'installation de base restent les mêmes. Ce guide décrit chaque étape en détail afin que vous disposiez d'une référence fiable du début à la fin.

Comprendre le tissu de traction en PVC avant de l'installer

Unvant de choisir un seul outil, vous devez comprendre le matériau avec lequel vous travaillez. Tissu extensible en PVC est un textile technique enduit fabriqué en laminant du chlorure de polyvinyle (PVC) sur une grille de fil de polyester de base. Cette construction confère au matériau ses propriétés clés : haute résistance à la traction, stabilité dimensionnelle sous charge, résistance aux UV et imperméabilité à l'eau.

Les poids courants des tissus de traction en PVC utilisés dans les installations architecturales et commerciales vont de 650 g/m² à 1 100 g/m² . Les tissus plus légers d'environ 650 à 750 g/m² conviennent aux structures d'ombrage et aux abris temporaires, tandis que les tissus plus lourds de 900 à 1 100 g/m² sont utilisés dans les toitures permanentes, les auvents de stade et les structures tendues de grande portée.

Propriétés clés qui affectent l'installation

  • Résistance à la traction : généralement 3 000 à 6 000 N/5 cm dans le sens chaîne et trame
  • Résistance à la déchirure : importante pour les structures soumises au vent
  • Expansion thermique : le PVC se dilate et se contracte avec la température, ce qui doit être pris en compte dans la mise en tension.
  • Revêtement de surface : certains tissus sont dotés de couches de finition en PVDF ou en laque qui affectent leur réaction au matériel de serrage
  • Coutures de soudure : la résistance des coutures soudées en usine doit atteindre ou dépasser 80 % de la résistance du tissu de base

Comprendre ces propriétés vous aide à sélectionner le bon matériel de tension, à définir des valeurs de pré-tension correctes et à éviter de surcharger le tissu lors de l'installation.

Outils et matériaux requis pour l'installation du tissu tendu

Disposer des bons outils sur site avant le début de l'installation permet de gagner du temps, de réduire les erreurs et de protéger à la fois le tissu et les travailleurs impliqués. Vous trouverez ci-dessous une liste complète de ce dont vous aurez besoin pour une installation standard de toile tendue en PVC.

Tableau 1 : Outils essentiels et leurs fonctions dans l'installation de tissus tendus
Outil / Matériel Objectif Remarques
Sangles à cliquet / compagnons Tirage et positionnement initial du tissu À utiliser avec une corde de bordure ou un rail keder
Treuils tendeurs Tension finale contrôlée Type à vis sans fin pour la précision
Clé dynamométrique Boulons de fixation selon les spécifications Empêche un serrage excessif du matériel
Rail Keder / profilés d'aluminium Système de fixation des bords Commun dans les structures permanentes
Pinces à plaques en acier inoxydable Fixations ponctuelles aux coins et sur les bords Acier inoxydable de qualité 316 recommandé
Niveau à bulle et ruban à mesurer Vérification de l'alignement Niveau laser préféré pour les grandes portées
Maillets en caoutchouc et coussinets de protection Tissu d'assise dans les rails sans dommage N'utilisez jamais de marteaux en acier directement
Matériel de levage (grue ou échafaudage) Positionnement du tissu sur châssis de grande portée Obligatoire pour les portées supérieures à 10 mètres
Nettoyant et applicateur pour tissus Nettoyage après installation Solutions compatibles PVC, au pH neutre

Préparation du site : l'étape que la plupart des installateurs précipitent

Une mauvaise préparation du site est la principale cause des problèmes d’installation. Avant que le tissu tendu en PVC n'arrive sur place, le cadre structurel ou les points d'ancrage doivent être entièrement érigés, vérifiés pour l'aplomb et le niveau, et confirmés qu'ils correspondent aux dessins de fabrication. Tout écart supérieur à ±5mm des dimensions de conception peut entraîner une répartition inégale de la tension sur le panneau de tissu.

Liste de contrôle avant l'arrivée du tissu sur site

  • Confirmez que tous les éléments du cadre en acier ou en aluminium sont installés, plombés et soudés ou boulonnés conformément aux dessins techniques.
  • Vérifiez que les semelles en béton ou les bases d'ancrage ont atteint leur pleine résistance de durcissement (généralement 28 jours pour le béton standard )
  • Vérifiez que tous les rails keder ou le matériel de serrage sont préinstallés sur le cadre.
  • Mesurez les dimensions diagonales de l'ouverture du cadre pour confirmer qu'elle est carrée - les deux diagonales doivent être à l'intérieur 10 mm l'un de l'autre
  • Débarrassez la zone située en dessous et autour de la structure des débris, des objets pointus ou de tout ce qui pourrait accrocher ou percer le tissu lors du déroulement.
  • Vérifiez les prévisions météorologiques – ne commencez pas l’installation du tissu si la vitesse du vent dépasse 25km/h ou si la pluie est imminente
  • Assurez-vous que l'équipement d'accès (échafaudage, nacelle élévatrice ou plate-forme de travail surélevée) est en position et vérifié en matière de sécurité.

Une étape souvent négligée consiste à vérifier la température le jour de l’installation. Le tissu tendu en PVC doit idéalement être installé lorsque les températures ambiantes sont comprises entre 10°C et 30°C . Dans des conditions très froides, le PVC devient plus rigide et moins souple, ce qui rend plus difficile son insertion dans les rails keder. Dans des conditions très chaudes, le tissu se détend et peut paraître détendu après l'installation une fois refroidi.

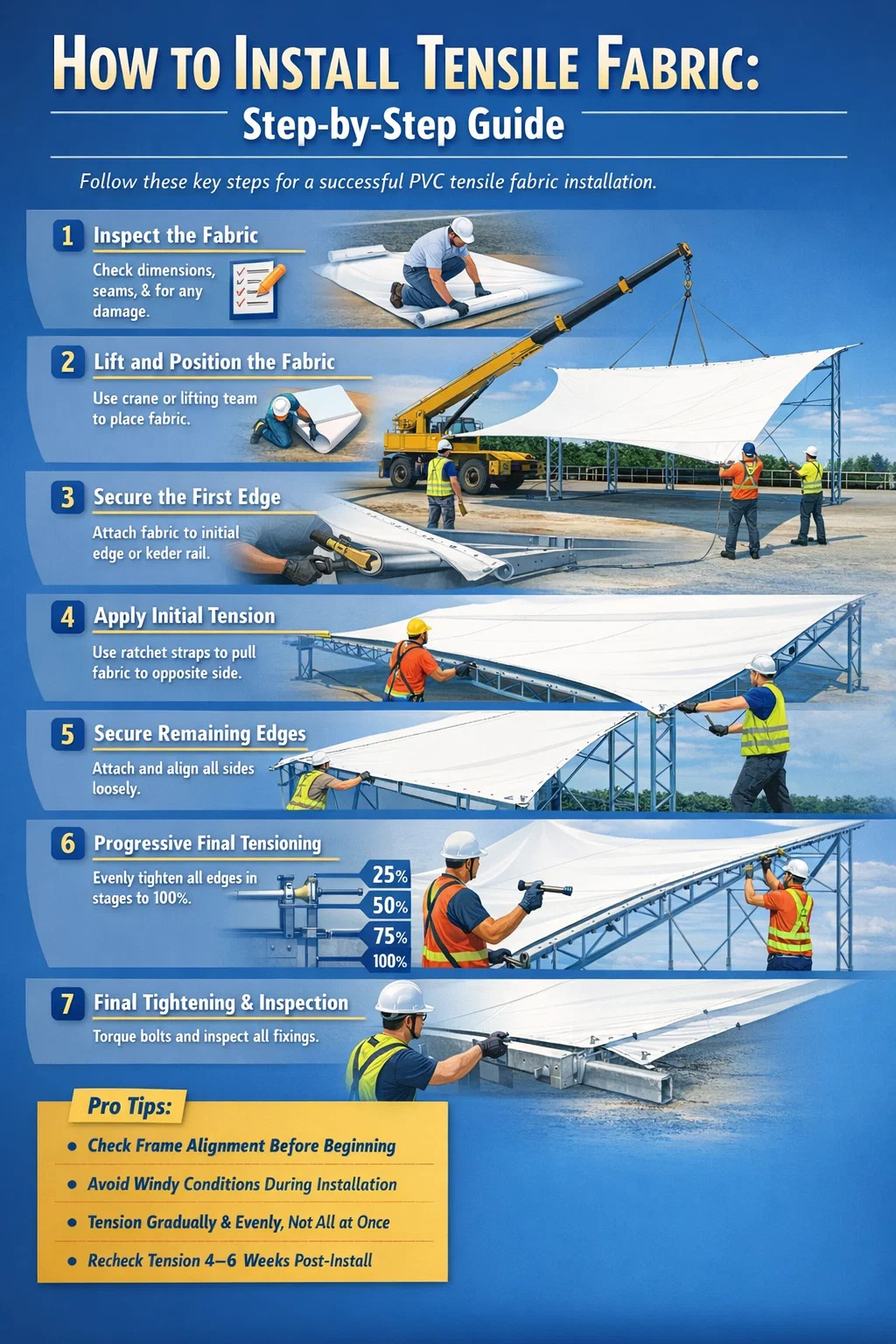

Processus d'installation étape par étape pour le tissu tendu en PVC

La séquence suivante s’applique à la plupart des installations commerciales et architecturales de toiles tendues en PVC. Ajustez en fonction du système de fixation de bord spécifique utilisé : rail keder, pince à plaque ou corde dans le canal.

Étape 1 — Inspectez le panneau de tissu avant de le dérouler

Avant d'ouvrir le rouleau, vérifiez la documentation de livraison pour confirmer que le panneau de tissu correspond à la commande : dimensions correctes, qualité du matériau et emplacements des soudures. Une fois le rouleau ouvert, posez le tissu sur une bâche propre ou un couvre-sol de protection. Inspectez tout dommage lié au transport : coupures, marques d’abrasion ou sangles déformées. Vérifiez que toutes les ferrures d'angle, les œillets ou les bords en biais sont intacts et correctement positionnés.

Ne traînez pas le tissu sur un sol accidenté. Même un bref contact avec du béton ou du gravier peut abraser le revêtement en PVC, compromettant ainsi la résistance aux UV et la durabilité à long terme.

Étape 2 — Soulevez et positionnez le tissu sur la structure

Pour les petits panneaux de moins de 30 m² environ, une équipe de quatre à six ouvriers peut soulever et positionner manuellement la toile. Pour les panneaux plus grands, une grue ou un chariot télescopique avec barre d'écartement est nécessaire. Attachez les élingues de levage uniquement aux points de levage désignés – jamais au corps en tissu lui-même.

Positionnez le tissu sur la structure de manière à ce que le bord le plus long s'aligne avec l'élément structurel le plus long. Cela minimise la distance que chaque bord doit parcourir pour atteindre son point de fixation, réduisant ainsi le risque de stress de manipulation inégal lors de l'étape suivante.

Étape 3 — Sécurisez le premier bord

Commencez toujours par un bord fixe ou à faible mouvement – généralement un bord droit le long d’une poutre faîtière ou d’un élément structurel principal. Pour les systèmes de rails keder, faites glisser la corde keder ou les perles dans le canal en aluminium en commençant par une extrémité et en allant vers l'autre. Utilisez un maillet en caoutchouc et un outil de poussée à bord lisse pour insérer complètement la perle keder dans la fente sans la déformer.

Pour les systèmes de serrage à plaque, positionnez le pli du tissu sous la plaque de serrage, insérez les boulons à la main et confirmez l'alignement avant tout serrage final. À ce stade, toutes les fixations doivent être serrées uniquement à la main – le serrage final intervient plus tard.

Étape 4 - Appliquer une tension initiale sur le bord opposé

Une fois le premier bord sécurisé, passez au bord opposé. Fixez des sangles à cliquet ou des tirettes aux raccords d'angle ou aux boucles de tension et tirez le tissu vers son point de fixation. L’objectif à ce stade n’est pas la tension finale – il s’agit simplement d’éliminer le mou afin que le tissu repose à plat sur la structure.

Pendant que vous tirez, surveillez la surface du tissu. Les rides diagonales suggèrent que la traction est inégale. Ajustez indépendamment la direction et l’ampleur de la traction sur chaque sangle pour maintenir le panneau de tissu droit. Une fois que le bord opposé atteint son matériel de fixation, fixez-le sans serrer - des pinces serrées à la main ou une perle keder partiellement insérée.

Étape 5 — Sécurisez les bords restants

Avec deux bords opposés attachés sans serrer, travaillez sur les deux bords restants en utilisant la même séquence : attachez, alignez, tirez légèrement et fixez sans serrer. À la fin de cette étape, les quatre bords (ou tous les bords du périmètre pour les formes complexes) doivent être attachés de manière lâche à la structure. Le tissu semblera encore quelque peu détendu – ceci est attendu et correct à ce stade.

Étape 6 — Tension finale progressive

Il s’agit de la phase la plus critique de toute l’installation. La tension finale doit être appliquée progressivement et uniformément sur tous les bords simultanément, et non bord par bord. La bonne méthode est de travailler passes incrémentielles : appliquez 25% de la tension cible sur tous les bords, puis 50%, puis 75%, puis 100%. Cette approche progressive garantit que le tissu s'étire uniformément sur toute sa surface sans concentration de contrainte en un seul point.

Pour les systèmes de rails keder, la tension finale est obtenue en serrant les boulons de tension ou les tendeurs intégrés dans les embouts du rail. Pour les systèmes de serrage à plaque, les boulons sont serrés aux valeurs de couple spécifiées - généralement 25 à 40 Nm pour boulons en acier inoxydable M10, selon les spécifications du matériel.

Tout au long de la tension, surveillez en permanence la surface du tissu. La surface correctement tendue d'un panneau en toile tendue PVC doit être :

  • Exempt de rides de contrainte diagonales traversant le panneau
  • Tendu lorsqu'on appuie légèrement avec la main, avec une déviation minimale
  • Courbé dans la géométrie prévue (anticlastique, synclastique ou plat, selon la conception)
  • Exempt de zones de mare ou d'endroits plats qui permettraient à l'eau de s'accumuler

Étape 7 — Serrage final des boulons et inspection du matériel

Une fois la tension totale atteinte, faites systématiquement le tour de chaque point de fixation et serrez tous les boulons au couple spécifié. Utilisez une clé dynamométrique calibrée – deviner au toucher n’est pas acceptable pour les installations structurelles. Enregistrez les valeurs de couple appliquées à chaque point de fixation pour le carnet de maintenance.

Vérifiez que la perle keder est entièrement et uniformément en place dans tous les canaux de rail. Toute section de cordon qui n'est pas complètement en place créera une concentration de contraintes localisée qui peut conduire à des ruptures de bord, en particulier sous l'effet du vent.

Systèmes de fixation de tissus tendus : lequel utiliser

Le choix du système de fixation des bords affecte de manière significative à la fois le processus d'installation et les performances à long terme de la structure tendue. Voici une liste des systèmes les plus couramment utilisés avec les tissus tendus en PVC.

Tableau 2 : Comparaison des systèmes courants de fixation des bords pour les toiles tendues en PVC
Système Idéal pour Répartition de la charge Facilité de retension
Rail Keder (aluminium) Structures permanentes, bords droits Excellent — charge de bord continue Modéré
Pince à plaque (acier inoxydable) Des structures architecturales à haute tension Bon – chargement ponctuel à intervalles réguliers Facile
Corde dans le canal (boltrope) Bords courbes, structures événementielles Bon – distribué via une corde Facile
Oeillet et laçage Applications temporaires à petit budget Mauvais – stress ponctuel au niveau des œillets Très facile
Sangle et boucle en sangle Voiles d'ombrage, auvents domestiques Modéré — corner-focused Très facile

Pour les installations commerciales et architecturales de toiles de traction en PVC à long terme, le système de rails Keder est généralement le choix préféré car il répartit les charges de bord en continu sur tout le périmètre plutôt que de concentrer les contraintes sur des points de fixation discrets. Cela se traduit directement par une durée de vie plus longue du tissu et par une réduction du risque de déchirure des bords.

Erreurs courantes lors de l'installation du tissu tendu et comment les éviter

Même les équipes d'installation expérimentées commettent des erreurs évitables. Comprendre les erreurs les plus fréquentes permet d'économiser du temps, de l'argent et potentiellement du panneau de tissu lui-même.

Surtension

Tirer le tissu plus serré que les spécifications de conception ne le rend pas plus résistant : cela accélère la déformation par fluage du revêtement en PVC, contraint les joints de soudure au-delà de leur capacité de conception et surcharge la structure de support. Les valeurs de pré-tension de conception pour les tissus de traction architecturaux en PVC se situent généralement dans la plage de 1,5 à 3,0 kN/m . Travaillez toujours à partir des spécifications techniques et non à partir d’un jugement visuel.

Tensionner un bord à la fois

La tension complète d'un bord avant que les autres ne soient attachés force ce bord unique à supporter toute la charge de prétension initiale de manière asymétrique. Cela déforme la géométrie du tissu et crée des contraintes résiduelles inégales. Fixez toujours tous les bords sans serrer avant de commencer la tension finale, et tendez toujours par passes incrémentielles sur tous les bords.

Installation par vent fort

A Tissu extensible en PVC Le panneau d'une superficie de 50 m² agit comme une grande voile au vent. À 30 km/h, la charge dynamique sur un panneau partiellement sécurisé peut dépasser la capacité de maintien manuel d'une équipe de quatre personnes. Les accidents d'installation liés au vent sont l'une des principales causes de dommages aux tissus et de blessures des travailleurs sur les chantiers de structures tendues.

Orientation incorrecte du tissu

La plupart des tissus extensibles en PVC ont des propriétés de traction différentes dans les directions chaîne (longitudinale) et trame (transversale). La conception technique précise quelle direction doit s'aligner sur le chemin de charge principal. L'installation du tissu tourné à 90° par rapport à son orientation de conception peut réduire considérablement les performances structurelles. Confirmez toujours l’orientation par rapport au dessin de fabrication avant de fixer un bord.

Ignorer le contrôle de retension

Les nouvelles toiles tendues en PVC subissent une période de rodage au cours des premières semaines suivant l'installation. Les fils de base en polyester se tassent légèrement sous la charge et le tissu se détendra d'environ 2 à 5 % de sa valeur de prétension initiale. Un contrôle de retension et un réglage à 4 à 6 semaines après l'installation est une pratique courante et devrait être incluse dans chaque contrat d’installation.

Considérations particulières pour les structures en tissu tendu en PVC à grande portée

Structures avec des portées libres dépassant 15 mètres introduisent une complexité supplémentaire qui va au-delà de la séquence d’installation standard décrite ci-dessus.

Assemblage de panneaux et soudage sur site

Le tissu de traction en PVC est généralement fabriqué en rouleaux 1,5 à 5 mètres de large . Les très grands auvents nécessitent que plusieurs panneaux soient soudés ensemble en usine avant la livraison. Pour les structures extrêmement grandes où les panneaux soudés en atelier sont trop grands pour être transportés, un soudage sur site à l’aide d’un équipement de soudage à air chaud peut être nécessaire sur place. Les soudures sur site nécessitent des conditions contrôlées : la température, l'humidité et la propreté de la surface affectent toutes la qualité de la soudure. Une soudure à air chaud en PVC correctement exécutée atteint une force d'adhérence de 90 à 95 % de la résistance du tissu de base .

Câbles de support intermédiaires et bords de caténaires

Les structures tendues de grande portée intègrent souvent des câbles caténaires en acier inoxydable le long des bords libres ou des lignes de support intermédiaires. L'interaction entre la tension du câble et la tension du tissu nécessite un ajustement coordonné lors de l'installation. Les câbles sont pré-tendus à des valeurs spécifiées à l'aide de tendeurs, et la tension du tissu est calibrée par rapport à la géométrie du câble. Cela nécessite une supervision technique et n’est pas une tâche réservée aux travailleurs non formés.

Installation par étapes pour les assemblages à plusieurs panneaux

Lorsqu'un grand toit est constitué de plusieurs panneaux adjacents, l'installation doit suivre une séquence définie pour éviter que les panneaux terminés ne soient déformés par la tension des panneaux adjacents. En règle générale, l'installation s'effectue du centre de la structure vers l'extérieur ou du point le plus élevé vers le bas, en fonction de la géométrie structurelle.

Liste de contrôle d'inspection post-installation

Une fois l’installation terminée, effectuez une inspection approfondie avant de signer le projet. Cela protège à la fois l'installateur et le client en documentant l'état de la structure lors de la remise.

  1. Parcourez tout le périmètre et inspectez chaque point de fixation : positionnement du keder, couple des boulons de plaque ou positionnement du câble dans le canal.
  2. Vérifiez la surface du tissu depuis le sol pour déceler des plis, des zones de tension inégales ou une distorsion visible.
  3. Inspectez tous les joints de soudure pour déceler tout délaminage ou formation de bulles : tout joint pouvant être décollé à la main est défectueux et nécessite une réparation.
  4. Vérifiez que tous les points de drainage et les points bas de la géométrie du tissu éloignent correctement l'eau de la structure.
  5. Vérifier qu'aucun bord du tissu n'est en contact direct avec de l'acier ou des arêtes vives qui pourraient provoquer une abrasion dans le temps
  6. Photographiez tous les points de fixation et la structure globale installée pour le dossier du projet
  7. Enregistrez toutes les valeurs de couple appliquées, les matériaux utilisés et les conditions ambiantes lors de l'installation dans le dossier de maintenance.
  8. Fournir au client les instructions d'entretien et de maintenance du fabricant pour la qualité spécifique du tissu de traction en PVC installé.

Calendrier d'entretien pour protéger votre investissement en tissu tendu en PVC

L'installation est le début et non la fin du travail. Un programme de maintenance structuré prolonge considérablement la durée de vie des structures en toile tendue. Le tableau ci-dessous présente les intervalles d'entretien recommandés pour les installations commerciales de tissus tendus en PVC.

Tableau 3 : Calendrier d'entretien recommandé pour les structures en toile tendue en PVC
Fréquence Tâche Objectif
4 à 6 semaines après l'installation Contrôle et réglage de la retension Compenser le rodage initial du tissu
Tous les 6 mois Inspection visuelle et nettoyage des surfaces Supprimer la croissance biologique, maintenir le revêtement
Annuellement Inspection complète des points de fixation et contrôle du couple Identifier le relâchement dû aux cycles thermiques
Tous les 2 à 3 ans Inspection professionnelle des structures Évaluer l'état du tissu, l'étalonnage de la tension
Après des événements météorologiques violents Inspection complète immédiate Identifiez les dommages causés par la tempête avant le prochain événement de chargement

Utilisez uniquement des solutions de nettoyage au pH neutre et compatibles avec le PVC pour le nettoyage des surfaces. Évitez les nettoyeurs haute pression dirigés vers les cordons de soudure ou le matériel de fixation : une eau à haute pression prolongée peut forcer l'eau sous les colliers de serrage et accélérer la corrosion. Une brosse douce avec un détergent neutre dilué, suivie d'un rinçage à l'eau claire, suffit pour un nettoyage de routine.

Quand appeler un spécialiste : limites de l’installation de tissus tendus DIY

Tous les projets de toile tendue ne conviennent pas à une auto-installation ou à des entrepreneurs généraux sans expérience spécifique. Les situations suivantes nécessitent l’intervention d’un installateur spécialisé en structures tendues ou d’un ingénieur en structure :

  • Toute structure dont la portée libre dépasse 10 mètres
  • Structures situées dans des zones à vent fort ou dans des environnements côtiers où la corrosion et les charges de vent nécessitent des apports d'ingénierie spécifiques
  • Toute installation nécessitant un soudage sur site de panneaux en toile tendue PVC
  • Structures situées au-dessus d'espaces publics tels que des trottoirs, des parkings, des stades ou des zones de transit où une défaillance structurelle aurait de graves conséquences
  • Projets nécessitant une certification en ingénierie pour l'approbation du conseil ou la conformité au permis de construire
  • Tout travail de remise en tension ou de réparation pour lequel la documentation d'installation originale n'est pas disponible

Embaucher un spécialiste pour des installations complexes n’est pas seulement une question de qualité, c’est aussi une question de responsabilité. Si une structure tombe en panne et blesse quelqu'un, l'absence de documentation d'installation et d'ingénierie qualifiée crée un risque juridique et d'assurance important pour le propriétaire du bâtiment.
